Wbrew powszechnemu przekonaniu o „nowoczesności” tego typu obiektów, pierwsza na świecie przemysłowa spalarnia odpadów powstała już w 1874 roku w brytyjskim Nottingham. W Polsce od 2001 roku nie uruchomiono dotąd nowej instalacji termicznego przekształcania odpadów komunalnych, choć przyjęta przez Unię Europejską strategia gospodarki odpadami oraz dyrektywa dotycząca ich składowania z 1999 roku ogranicza dozwoloną ilość odpadów niepodlegających przetworzeniu do 65% (w stosunku do danych z 1995 roku). Najlepszym sposobem na ich zagospodarowanie jest przekształcenie w energię poprzez spalenie. Za budową nowoczesnych spalarni przemawia więc dodatkowo fakt ograniczenia zużycia paliw kopalnych oraz zmniejszenia emisji CO2 przez spalanie biomasy. W Europie działa już ponad 450 spalarni, a w najbardziej rozwiniętych krajach Unii udział spalania odpadów wynosi 30%-50%, przy jednoczesnej śladowej ilości śmieci składowanych na wysypiskach (1%-5%). W Polsce te proporcje są niemal odwrotne, bowiem aż 75% trafia na składowiska, 13% podlega recyklingowi, 12% kompostowaniu, a jedynie 0,5% spaleniu. W ciągu najbliższych 5 lat stan ten powinien ulec zmianie. Do jedynej funkcjonującej obecnie w Polsce spalarni odpadów komunalnych w Warszawie dołączą kolejne. Do końca 2015 roku powinno zostać oddanych w sumie sześć spalarni, których wydajność wyniesie ok. 1 mln Mg/rok (1 mln ton/rok). Aby jednak ograniczyć ilość składowanych odpadów do poziomu określonego w Dyrektywie Unijnej, do 2020 roku należałoby zbudować jeszcze 10-15 tego typu obiektów.
Największym z sześciu obecnie budowanych jest Zakład Termicznego Przekształcania Odpadów w Krakowie (ZTPO). Do spalenia będą tam przeznaczone odpady, których nie da się odzyskać poprzez segregację i kompostowanie. Krakowski zakład wykorzystując je jako paliwo, będzie dodatkowo produkował energię elektryczną i cieplną na potrzeby miasta. Inwestorem przedsięwzięcia jest Krakowski Holding Komunalny S.A., a realizacja finansowana jest z kilku źródeł: z Unii Europejskiej (w ramach Funduszu Spójności), wkładu własnego KHK oraz pożyczki zaciągniętej przez holding w Narodowym Funduszu Ochrony Środowiska i Gospodarki Wodnej. Szacowany koszt realizacji wynosi ok. 826 mln zł brutto.
HistoriaProjekt budynku został wybrany w konkursie z 2010 roku. Zwyciężyła koncepcja zespołu: Bogusław Wowrzeczka (Manufaktura nr 1), Michał Teller (Teller Architekci) oraz Filip Łapiński (Łapiński Architekci). Na podstawie tego projektu Przedsiębiorstwo PROCHEM S.A. przygotowało projekt budowlany i wykonawczy, w którym uczestniczyły również firmy Manufaktura nr 1 Bogusław Wowrzeczka, Teller Architekci i Łapiński Architekci. Pracami projektowymi ze strony PROCHEM-u kierował architekt Jakub Baczyński. W koncepcji konkursowej kompozycja obiektu inspirowana była między innymi liniowym układem pól uprawnych. Forma architektoniczna, jako płynnie wypiętrzająca się z terenu wielobarwna wstęga, miała sprawiać wrażenie harmonijnego zespolenia z otaczającym naturalnym krajobrazem. W projekcie budowlanym i wykonawczym udało się zachować generalną dyspozycję przestrzenną zespołu, jednak z pewnymi zmianami podyktowanymi względami technologicznymi i redukcją kosztów budowy. Wpłynęło to na pewne uproszczenie formy. Ze względu na koszty i wymagania pielęgnacyjne zrezygnowano także z koncepcji „opakowania” dachów i ścian obiektu wielobarwną roślinnością, która była jednym z ważnych elementów projektu konkursowego. Pozwolenie na budowę uzyskano jesienią 2013 roku. W tym samym roku generalny wykonawca inwestycji, południowokoreańska firma Posco E&C, rozpoczął realizację. Jej zakończenie planowane jest na koniec 2015 roku.

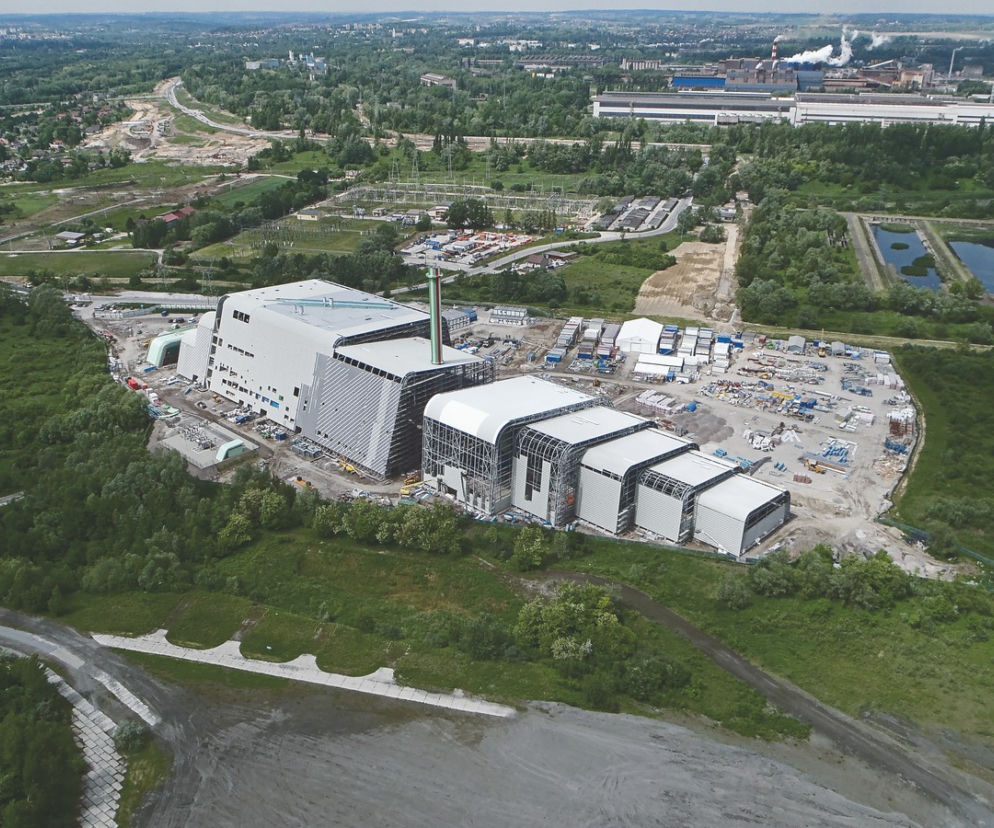

Parametry inwestycji i lokalizacjaDocelowa wydajność ZTPO wyniesie ok. 220 tys. ton rocznie (obecnie każdy mieszkaniec Krakowa produkuje 300 kg śmieci w ciągu roku, co daje 327 tys. ton). Dla zakładu zaprojektowano dwie linie technologiczne do termicznego przekształcania odpadów komunalnych. Nominalna wydajność każdej z nich wynosić będzie 14,1 Mg/h. Zakład będzie ponadto produkować ok. 65 tys. MWh energii elektrycznej i ok. 280 tys. MWh energii cieplnej dla miasta. W tym celu wybudowano 3,5-kilometrową nitkę rurociągu ciepłowniczego oraz linię energetyczną 110 kV o długości 250 m służącą do przesyłu energii wytwarzanej w zakładzie. Krakowska spalarnia została zlokalizowana na miejskiej działce położonej przy ul. Giedroycia w Dzielnicy XVIII Nowa Huta. Był to niezagospodarowany teren, położony w sąsiedztwie czynnego składowiska popiołów i żużli Elektrociepłowni Kraków, pozbawiony elementów podlegających ochronie pod względem przyrodniczym. Realizowany obecnie układ przestrzenny ZTPO stanowi połączony łącznikami i pomostami technologicznymi zespół obiektów mieszczących kolejno: budynek administracyjno- socjalno-edukacyjny, budynek procesowy i budynek gospodarki pozostałościami procesowymi. Całość uzupełniają dwie wiaty: osłaniająca kontenery stacji transformatorowej oraz parkingowa. Bryła główna, przy szerokości dochodzącej do 80 m, rozciąga się na długości 300 m i sięga niemal 40 m wysokości. Powierzchnia zabudowy obiektów wynosi 18,5 tys. m2, powierzchnia netto około 30 tys. m2, a kubatura całości niemal 400 tys. m3. Obsługę komunikacyjną poprowadzono po obwodzie pasma zabudowy, przewidując dwa wjazdy od strony ul. Giedroycia – zachodni dla samochodów ciężarowych i północno-zachodni dla osobowych.
Proces technologicznyTermiczne przekształcanie odpadów przebiegać będzie w głównym budynku procesowym z wykorzystaniem technologii pieców z rusztem do spalania. Zastosowane instalacje spełniają kryteria BAT (Best Available Techniques), a technologie były sprawdzone poprzez wieloletnie i liczne doświadczenia. W budynku procesowym ulokowano współpracujące ze sobą następujące strefy: węzeł przyjmowania i przygotowania odpadów, węzeł spalania i odzyskiwania energii, węzeł wytwarzania i przesyłania energii elektrycznej i węzeł oczyszczania spalin. W budynku podprocesowym przewidziano zaś węzeł waloryzacji żużla oraz stabilizowania i zestalania popiołów. Za głównym wjazdem do zakładu powstanie stanowisko ważenia ciężarówek oraz kontroli na obecność substancji radioaktywnych. Rozładunek następować będzie do jednokomorowego bunkra w hali rozładunku. Szacunkowo zakład będzie mógł obsłużyć 150 samochodów dziennie. Transportem suwnicowym i chwytakami odpady będą podnoszone z bunkra i podawane do lejów zasypowych, skąd podajnikiem dostaną się do komór spalania dwóch pieców rusztowych. Odzysk ciepła ze spalin będzie następował w procesie podgrzewania nimi wody przepływającej przez tzw. kocioł odzysknicowy. Para wytwarzana w wymiennikach dostarczana będzie do turbozespołu, gdzie zamieni się w energię elektryczną, oraz do miejskiej sieci ciepłowniczej. Gazy odlotowe powstające w procesie spalania mają być oczyszczane stopniowo: najpierw w komorze dopalania, następnie w absorberze metodą półsuchą, a na końcu w filtrach workowych.Oczyszczone spaliny przy pomocy głównego wentylatora ciągu wyprowadzane zostaną do atmosfery kominem o wysokości 70 m. Popiół i żużel wytworzony w piecach rusztowych zostanie schłodzony do temperatury poniżej 90°C i przesłany do węzła waloryzacji żużla za pomocą szczelnych przenośników taśmowych między głównym budynkiem procesowym a budynkiem gospodarki pozostałościami procesowymi. Po waloryzacji żużel poddawany będzie badaniom laboratoryjnym, w celu określenia możliwości dalszego wykorzystania w budownictwie.
Forma obudowyBiorąc pod uwagę zautomatyzowany i odporny na czynniki atmosferyczne charakter procesu technologicznego, mógłby on funkcjonować równie dobrze bez obudowy. Realizowana obudowa technologii ma jednak w tym wypadku pełnić dwie funkcje. Pierwsza to stworzenie jednolitej, przyjaznej dla otoczenia formy obiektu, druga – zapewnienie optymalnych warunków pracy dla obsługi i konserwacji urządzeń technologicznych. Forma obudowy płynnie „wychodzi” z poziomu terenu, by następnie przejść nachylonymi pod różnymi kątami (65-85 stopni) ścianami w płaszczyzny dachu, oplatając w ten sposób budynek. Jak już wspomniano, celem takiego założenia projektowego było uzyskanie formy organicznie powiązanej z krajobrazem. W znaczącym stopniu zewnętrzna obudowa odzwierciedla również wewnętrzne zróżnicowanie gabarytów urządzeń technologicznych. Każdy z budynków w paśmie składa się ze różnych wysokościowo segmentów – kolorowych wstęg – wyodrębnionych poprzecznie w stosunku do podłużnej osi zakładu. Segmenty z początku niskie, o wysokości 10 m, stają się coraz wyższe w miarę zbliżania się do środka zespołu, gdzie osiągają 40 m (hala kotłów), aby następnie obniżyć się do 14 m. Dominantą założenia jest 70-metrowy komin.
Budowa – konstrukcja i materiałZ uwagi na skomplikowane warunki geotechniczne oraz wysoki poziom wód gruntowych, fundamenty budynku procesowego zostały wykonane jako żelbetowe w technologii ścian szczelinowych o grubości 600 i 800 mm oraz płyty fundamentowej o zróżnicowanej grubości – od 60 do 250 cm. Tę ostatnią posadowiono na palach CFA Ø600 o długości od 6 do 15 m i sięgających do 18 m poniżej poziomu terenu. Również fundamenty budynku gospodarki pozostałościami procesowymi wykonano jako żelbetowe, na palach SDP Ø400 o długości ok. 8 m. Obiekt biurowy w części parterowej posadowiono na palach, a część podziemną zaprojektowano w technologii żelbetowej z betonu wodoszczelnego. Konstrukcja budynku procesowego jest mieszana: żelbetowa i stalowa. Część podziemna oraz wielokondygnacyjna część administracyjna, główne stropy i słupy oraz oddzielenia pożarowe, zrealizowano w konstrukcji żelbetowej płytowo-słupowej z betonu zbrojonego, wylewanego na mokro. Stropy są monolityczne, żelbetowe, dwukierunkowo zbrojone, oparte na monolitycznych belkach i słupach. Całość konstrukcji żelbetowej wykonana została w postaci sztywnych ram ułożonych w dwóch kierunkach. Usztywnienie budynku zapewniają także ściany bunkra, ściany żelbetowe klatek schodowych i ściany przeciwpożarowe. Bunkier na odpady to żelbetowa szczelna wanna z płytą fundamentową na poziomie 9 m poniżej terenu. Nad bunkrem znajdują się dwie suwnice o nośności 85 t, oparte na żelbetowych słupach połączonych ścianami żelbetowymi. Kolejna suwnica, o nośności 40 t, znajduje się nad turbogeneratorem. Po wykonaniu konstrukcji żelbetowej, a przed zamknięciem obudową zewnętrzną, zrealizowano główne prace montażowe technologii dwóch linii kotłów wraz z konstrukcją wsporczą i pomostami komunikacyjnymi. W zakresie węzła przetworzenia i wyprowadzenia energii zamontowano turbinę i generator oraz wymienniki ciepłownicze. Konstrukcja stalowa obudowy budynku procesowego i podprocesowego obejmuje dach wraz ze słupami podpierającymi. Słupy stalowe wspornikowe oparte zostały na słupach żelbetowych. Dźwigary dachowe wraz ze skośnymi i pionowymi słupami stalowymi tworzą poprzeczne ramy, stężone w płaszczyźnie dachu co 10 m.
Ściany szczytowe stężone zostały w przęsłach skrajnych. Równolegle do montażu konstrukcji pod zewnętrzną obudowę prowadzono skomplikowane roboty w zakresie rozmieszczenia systemów technologicznych towarzyszących, tj. oczyszczania spalin, sprężonego powietrza, przygotowania wody procesowej i instalacji oczyszczania ścieków oraz pompowni technologicznych. Z uwagi na położenie zakładu na terenie potencjalnie zagrożonym powodzią, główne obiekty technologiczne musiały zostać odpowiednio zabezpieczone, aby nie dopuścić do skażenia środowiska. W tym celu zaprojektowano na obwodzie budynków szczelne ściany żelbetowe o wysokości 4 m. Wjazdy i wejścia do obiektów technologicznych zostały wyposażone w specjalne wodoszczelne wrota, które w przypadku powodzi automatycznie zamykają wszystkie otwory zewnętrzne. Wrota zamontowano od strony wewnętrznej, aby nie zakłócać formy obudowy. Najbardziej charakterystycznym elementem spalarni jest jej wielobarwna obudowa z blachy aluminiowej. Nachylona pod różnymi kątami powłoka każdego budynku zaprojektowana została z podłużnych arkuszy blachy aluminiowej, łączonych w technologii rąbka stojącego. Blacha stanowi zewnętrzną warstwę ścian z nośną warstwą z kaset stalowych wypełnianych wełną mineralną, mocowanych do słupów w rozstawie co 6 m. Na górnych łukach i dachu rolę warstwy nośnej przejmuje natomiast blacha trapezowa. Z uwagi na bardzo długie arkusze, dochodzące do 36 m, ich transport, a następnie montaż stanowił duże wyzwanie dla wykonawcy. Długość arkuszy była podyktowana koniecznością zredukowania liczby dylatacji w celu uzyskania jak najdłuższych, ciągłych płaszczyzn elewacji. Z tego powodu koryta i wpusty dachowe, a także urządzenia wentylacyjne rozmieszczono w sposób pozwalający na zamontowanie arkuszy bez konieczności naruszania ich ciągłości. Ściany pionowe, przeszklone, wykonano jako systemowe, kurtynowe słupowo-ryglowe, z profili aluminiowych w kolorze szarym, z wypełnieniem kwater szkłem przeziernym i nieprzeziernym. Konstrukcja ścian mocowana jest do stalowych belek rozpiętych między słupami.
Ścieżka edukacyjnaBudowa spalarni odpadów jest powodem licznych protestów organizacji ekologicznych. Ich przedstawiciele uporczywie twierdzą, że jest ona szkodliwa dla ludzi i środowiska, choć badania dowodzą, że współczesne obiekty tego typu są całkowicie bezpieczne dla otoczenia. Odpowiedzią na stawiane zarzuty jest szeroko zakrojona akcja edukacyjna, której celem jest budowanie świadomości i wiedzy społeczeństwa na temat funkcjonowania termicznych spalarni śmieci. W tym celu, podobnie jak w większości spalarni w Europie, na terenie ZTPO zaprojektowano ścieżkę edukacyjną. Zaczyna się ona się w budynku administracyjno-socjalno- edukacyjnym, gdzie znajduje się część ekspozycyjna oraz sala konferencyjna. Stąd do budynku procesowego goście przechodzić będą łącznikiem na poziomie pierwszego piętra. Pomost-galeria dla zwiedzających prowadzić będzie przez halę rozładunkową, a następnie wzdłuż laboratorium i centralnej dyspozytorni do budynku głównego. Odwiedzjący będą mieli możliwość wglądu we wnętrze bunkra zasypowego przez szklaną witrynę kabiny operatora suwnicy. Ścieżka prowadzi przez najważniejsze strefy technologiczne przekształcania odpadów, a także do budynku gospodarki pozostałościami procesowymi. W programie zaplanowano również spacery po terenie zakładu.
Forma, technologia i ekologiaParafrazując znaną maksymę Louisa Sullivana form follows function, można powiedzieć, że w przypadku architektury krakowskiej spalarni form follows technology. W istocie, realne potrzeby technologiczne miały znaczący wpływ na ostateczny kształt zakładu. Z uwagi na przyjęte do realizacji gabaryty kotłów i towarzyszącej im technologii, główny budynek procesowy, a wraz z nim biurowiec i budynek waloryzacji żużla musiały ulec poszerzeniu o 20 m w stosunku do pierwotnej koncepcji. Innym projektowym problemem było zmieszczenie dwóch kotłów wraz z pomostami obsługowymi pod dachem głównego budynku procesowego, którego wysokość ograniczała do 40 m decyzja o warunkach zabudowy. Wymagało to rezygnacji z kratownic stalowych nad halą kotłów na rzecz niższych dźwigarów blachownicowych o rozpiętości wynoszącej 40 m. Kontynuując wątek wpływu różnych czynników na formę, prawdziwe będzie również w tym wypadku twierdzenie form follows ecology, bowiem ideowo forma obiektu wpisuje się w otaczający krajobraz, a zastosowana w zakładzie najnowsza technologia minimalizuje skutki oddziaływania na środowisko. Wydaje się, że miała tutaj miejsce rzadko występująca w pracy architekta synergia formy, technologii i ekologii, co nie jest bez znaczenia dla uzyskania społecznej akceptacji dla realizacji tego typu inwestycji w przyszłości.
