Ostatnie 40 kilometrów dzieli nas od ekspresowego przejechania Wybrzeża. Oto data otwarcia całej S6

Można już odliczać dni do otwarcia całej, budowanej obecnie na Pomorzu, drogi ekspresowej S6. Obecnie w trasie prowadzącej z Trójmiasta do Szczecina widnieje jeszcze nieco ponad 40-kilometrowa dziura. Ta dziura zostanie załatana jeszcze w tym miesiącu. Jak powiedział nam Mateusz Brożyna, rzecznik gdańskiej GDDKiA - cała trasa jest gotowa. Jest też już konkretna data otwarcia. To ciekawa inwestycja, bo dwa odcinki ekspresówki będą betonowe. Po oddaniu drogi, trasę z Trójmiasta do Szczecina będzie się dało przejechać w około 3,5 godziny.

Tunel średnicowy w Łodzi

Tędy wiedzie droga do letnich kurortów nad Bałtykiem

Choć sieć dróg ekspresowych w Polsce rośnie w oczach, to właśnie S6 jest uznawana za komunikacyjny kręgosłup północnej części kraju. To tędy wiedzie droga do najpopularniejszych letnich kurortów, jak Łeba, Ustka czy Darłowo. Obecnie uwaga drogowców i turystów skupiona jest na 62-kilometrowym fragmencie między Słupskiem a Bożepolem Wielkim. To ostatnia „dziura” na mapie pomorskiej S6, której załatanie sprawi, że Szczecin i Gdańsk staną się sobie bliskie jak nigdy dotąd. Kierowcy i turyści planujący tegoroczne wyjazdy nad Bałtyk mogą już właściwie zacierać ręce. Budowa ważnych odcinków drogi ekspresowej S6, nazywanej od marca 2025 roku oficjalnie Trasą Kaszubską (Kaszëbskô Darga) wkroczyła już w decydującą fazę.

Prace są tu obecnie podzielone na cztery zadania. Na całym brakującym fragmencie leży już nawierzchnia, a ekipy budowlane koncentrują się na montażu barier energochłonnych, ekranów przeciwolśnieniowych i malowaniu oznakowania. Jeśli aura nie spłata figla, 26 czerwca 2026 roku przyniesie nam upragnione otwarcie. Na ten dzień planowane jest udostępnienie kierowcom około 40-kilometrowego, brakującego odcinka drogi ekspresowej S6.

Droga S6 będzie gotowa przed wakacjami

Jak wynika z informacji przekazanych nam przez Mateusza Brożynę, rzecznika gdańskiego oddziału Generalnej Dyrekcji Dróg Krajowych i Autostrad, plan otwarcia trasy przed wakacjami jest wciąż aktualny i bardzo realny.

Trasa jest praktycznie gotowa, wymaga jednak gruntownego sprzątania przed oddaniem jej do ruchu, co właśnie się dzieje, a jak wiadomo to spory - 40 kilometrowy odcinek. Będzie otwarta 26 czerwca  - powiedział nam Mateusz Brożyna, rzecznik pomorskiego oddziału GDDKiA.

Jak twierdzi rzecznik, pogoda dopisuje drogowcom, na Pomorzu świeci słońce, więc prognozy kontynuowania prac bez przeszkód są optymistyczne.

Betonowa ekspresówka na północy - S6

Budowa drogi ekspresowej S6 na Pomorzu to inwestycja ciekawa także z powodu nawierzchni, jaką będzie miała trasa. Na dwóch odcinkach S6 będzie bowiem miała nawierzchnię w technologii betonowej, podobnie jak niektóre odcinki autostrad. Na drogach ekspresowych zazwyczaj stosuje się nawierzchnie bitumiczne, choć jest kilka przypadków odstępstw od tej reguły, pomorska S6 będzie jednym z nich.

Na zastosowanie betonu zdecydowali się wykonawcy, realizujący trasę S6 od końca obwodnicy Słupska do Bobrownik (NDI) oraz z Bobrownik do Skórowa, gdzie za zadanie odpowiada firma Aldesa Construcciones Polska Sp. z o.o.

Postęp prac na budowie drogi ekspresowej S6 - kwiecień 2026

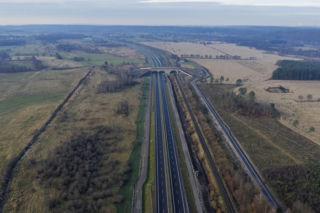

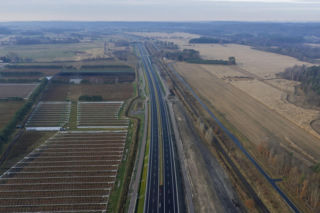

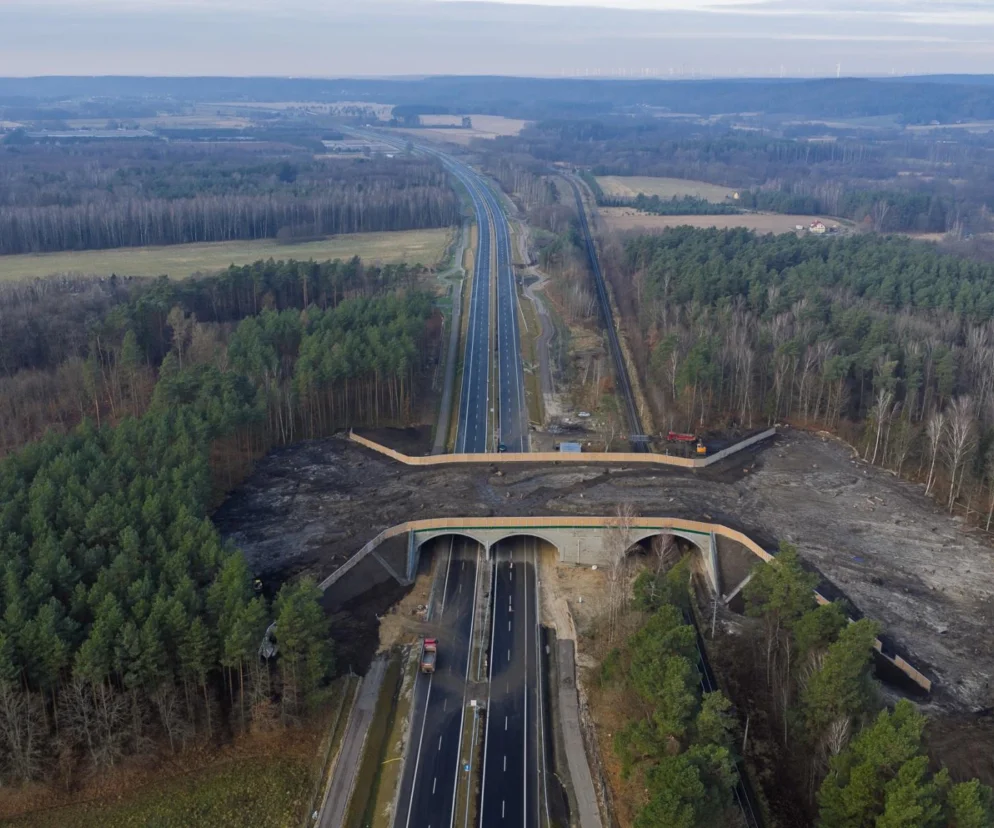

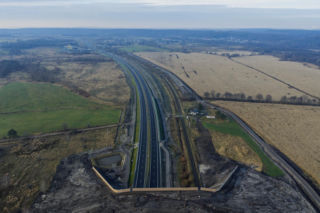

29 kwietnia 2026 roku Generalna Dyrekcja Dróg Krajowych i Autostrad oficjalnie udostępniła do ruchu odcinek drogi ekspresowej S6 między Leśnicami a Bożepolem Wielkim. Mowa o 22 kilometrach nowoczesnej trasy. Fragment trasy łączący Leśnice z Bożepolem Wielkim, wybudowany przez firmę Budimex, od początku wyróżniał się najszybszym tempem prac. Nowa droga to coś więcej niż komfortowa jazda – to kluczowa obwodnica Lęborka, która likwiduje dotychczasowy zator komunikacyjny na trasie nad morze, ułatwiając dojazd do Łeby i Ustki.

W budowie są jeszcze odcinki trzy inne odcinki.

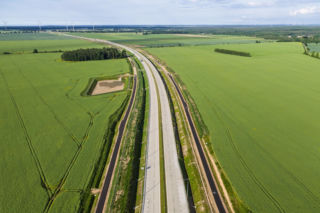

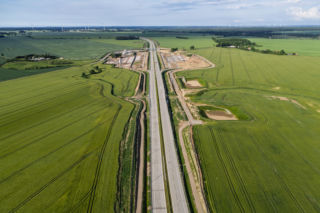

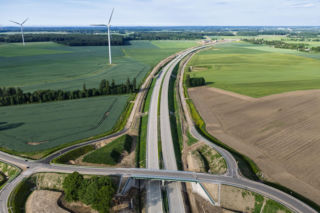

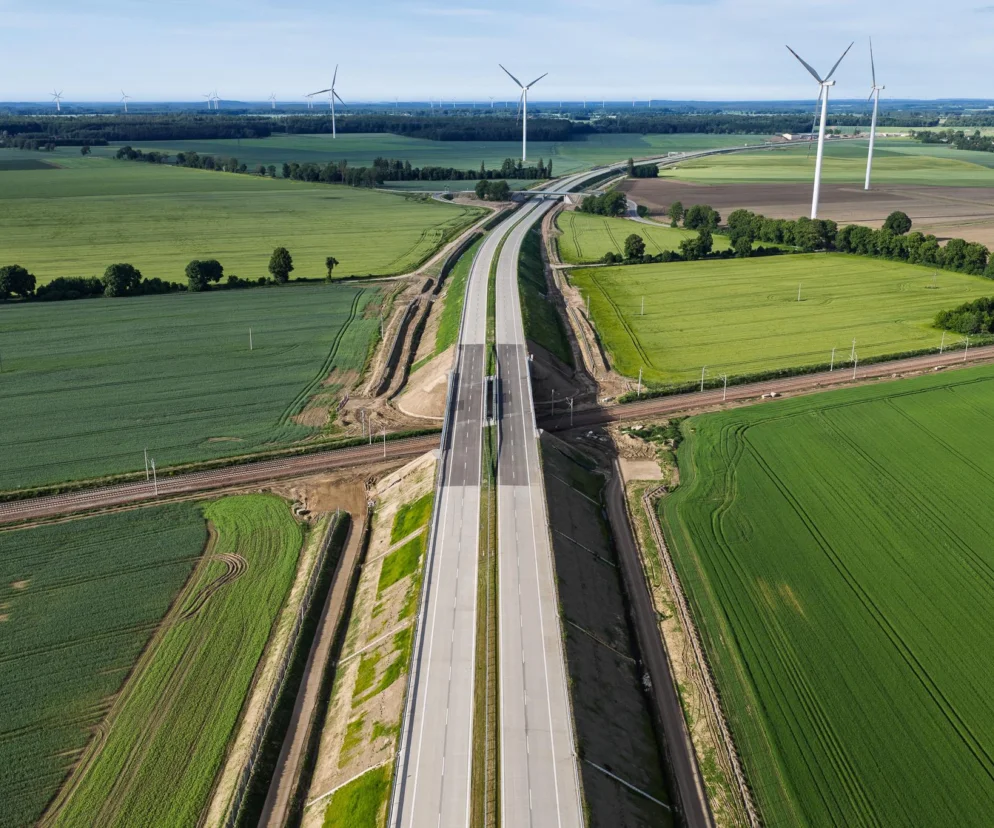

Słupsk - Bobrowniki, liczący około 16 kilometrów. Ten odcinek buduje firma NDI i NDI Sopot. W ramach inwestycji powstaną dwa węzły drogowe - Budy i Bobrowniki oraz MOP o funkcji komercyjnej w Paprzycach (po obu stronach). Dodatkowo powstanie Obwód Utrzymania Drogowego z budynkiem administracyjno-socjalnym i budynkami towarzyszącymi. Stanęła tam jedna estakada, 15 przejść dla zwierząt i 7 wiaduktów.

Kolejny, 13-kilometrowy odcinek Bobrowniki - Skórowo buduje Aldesa. Także będzie betonowy. Na dwujezdniowej drodze ekspresowej wybudowano dwa węzły drogowe Rzechcino i Skórowo, 10 przejść dla zwierząt i 5 wiaduktów. Będzie tam też MOP Jeziorka I.

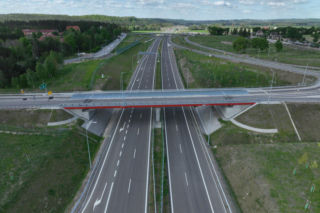

Trzeci z odcinków Skórowo - Leśnice, liczy niespełna 11 kilometrów długości. Wykonawcą jest Intercor. Powstał tu jeden węzeł – Leśnice, 14 przejść dla zwierząt i 11 wiaduktów. Będzie tam także MOP Darżewo.

Prawdopodobnie po oddaniu trasy do ruchu, przez jakiś czas będą tam obowiązywały ograniczenia prędkości do 100 kilometrów na godzinę. Trasa biegnie momentami pzrez kompleksy leśne i tereny zamieszkałe pzrez dziką zwierzynę, stąd ograniczamy prędkość, by dzikie zwierzęta przyzwyczaiły się do tego, że tak ruchliwa trasa tu powstała - mówi Mateusz Brożyna.

W 3,5 godziny z Gdańska do Szczecina

Jaka będzie nowa trasa S6 biegnąca z Trójmiasta do Szczecina? Na pewno bardziej komfortowa dla kierowców i o wiele szybsza niż obecnie używana DK6. To będzie nowoczesna dwupasmówka, bez jednopoziomowych skrzyżowań, pełna nowoczesnych obiektów inżynierskich, węzłów, estakad, wiaduktów i przejść dla zwierząt. Dla przeciętnego urlopowicza najważniejszy jest czas. Po otwarciu ostatniego fragmentu, podróż z Gdyni do Słupska zajmie zaledwie 1 godzinę i 20 minut, a dojazd z Trójmiasta do Świnoujścia skróci się do około 3,5 godziny. Co ciekawe, Berlin stanie się dla mieszkańców Pomorza idealnym kierunkiem na weekendowy wypad, ponieważ do stolicy Niemiec dojedziemy z Gdyni w mniej niż 5 godzin.

Skorzystają jednak nie tylko turyści. S6 to strategiczny szlak łączący porty w Świnoujściu, Gdyni i Gdańsku oraz kluczowa część europejskiej trasy Via Hanseatica, biegnącej od Lubeki aż do Rygi. Droga ma też znaczenie obronne (baza w Redzikowie) i energetyczne – GDDKiA już przygotowuje specjalny, 26-kilometrowy łącznik od S6 do przyszłej elektrowni jądrowej w Choczewie, który ma być gotowy w 2028 roku.

Trasa Kaszubska z tablicami regionalnymi

Dodajmy jeszcze, że Trasa Kaszubska to nie tylko asfalt i beton, to także hołd dla regionalnej tożsamości. Na odcinku między Gdynią a Bożepolem Wielkim stanęło już 12 dwujęzycznych, polsko-kaszubskich tablic, a docelowo w obu nadmorskich województwach będzie ich aż 52. To unikalny w skali kraju projekt, który ma przypominać podróżnym o głębokich korzeniach Pomorza.

Budowa S6 na Pomorzu kosztowała prawie 3 mld zł

Łączny koszt budowy pomorskiego odcinka od Słupska do Bożepola to blisko 2,9 mld zł, z czego niemal połowę pokryło unijne dofinansowanie. To gigantyczna inwestycja, która sprawi, że nadchodzące lato będzie pierwszym, w którym polskie wybrzeże naprawdę stanie przed nami otworem,. Do zakończenia całej „szóstki” brakować będzie jedynie Zachodniej Obwodnicy Szczecina, która obecnie jest na etapie przetargu.

Budowa S6

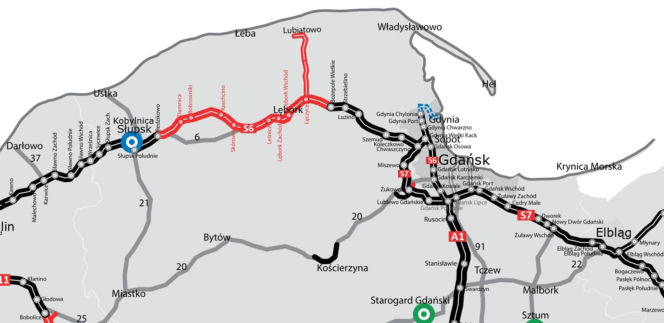

Autor: GDDKiA/ Materiały prasowe Mapa przebiegu S6, na czerwono odcinki w budowie
