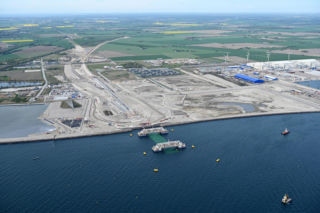

Zatopili w Bałtyku pierwszy element betonowego giganta. Budują najdłuższy podwodny tunel na świecie - będzie w nim dwupasmówka i tory kolejowe

2026-05-11 11:38

Budowa tunelu drogowo-kolejowego pod cieśniną Bełt Fehrmarn, który połączy Niemcy z Danią to przedsięwzięcie bez precedensu. Nie jest to zwykły tunel - to 18-kilometrowy, najdłuższy na świecie tunel zatapiany, który połączy te dwa kraje, skracając podróż między nimi z ponad godziny do zaledwie kilku minut. W maju 2026 roku pierwszy gigantyczny element betonowy spoczął właśnie na dnie morza. Inwestycja za miliardy euro ma spore opóźnienie. Kiedy ten rekordowy tunel będzie gotowy?

Tunel średnicowy w Łodzi

Betonowy kolos na dnie Bałtyku. To skala, która wymyka się wyobraźni

Projekt Fehmarnbelt to nie tylko asfalt i tory, to przede wszystkim gigantyczne wyzwanie logistyczne. Cały tunel będzie składał się z 79 standardowych elementów oraz 10 elementów specjalnych.

Elementy podwodnego tunelu  - z prefabrykowanych żelbetowych części - powstają przez odlewanie betonu na stalowym szkielecie zbrojeniowym. Na każdy standardowy element zużywa się ogromne ilości stali zbrojeniowej i betonu (jak podają źródła - 33 000 m³ betonu na jeden element). Każdy taki standardowy betonowy element ma 217 metrów długości i waży ponad 73 500 ton i jest pusty w środku. W tunelu znajdą się dwa tory kolejowe, dwie dwupasmowe jezdnie, a także korytarz awaryjny. Całość ma służyć co najmniej 120 lat, co narzuca rygorystyczne wymagania jakościowe już na etapie produkcji.

Fabryka cudów w Rødbyhavn. Jak odlewa się 18-kilometrowy tunel?

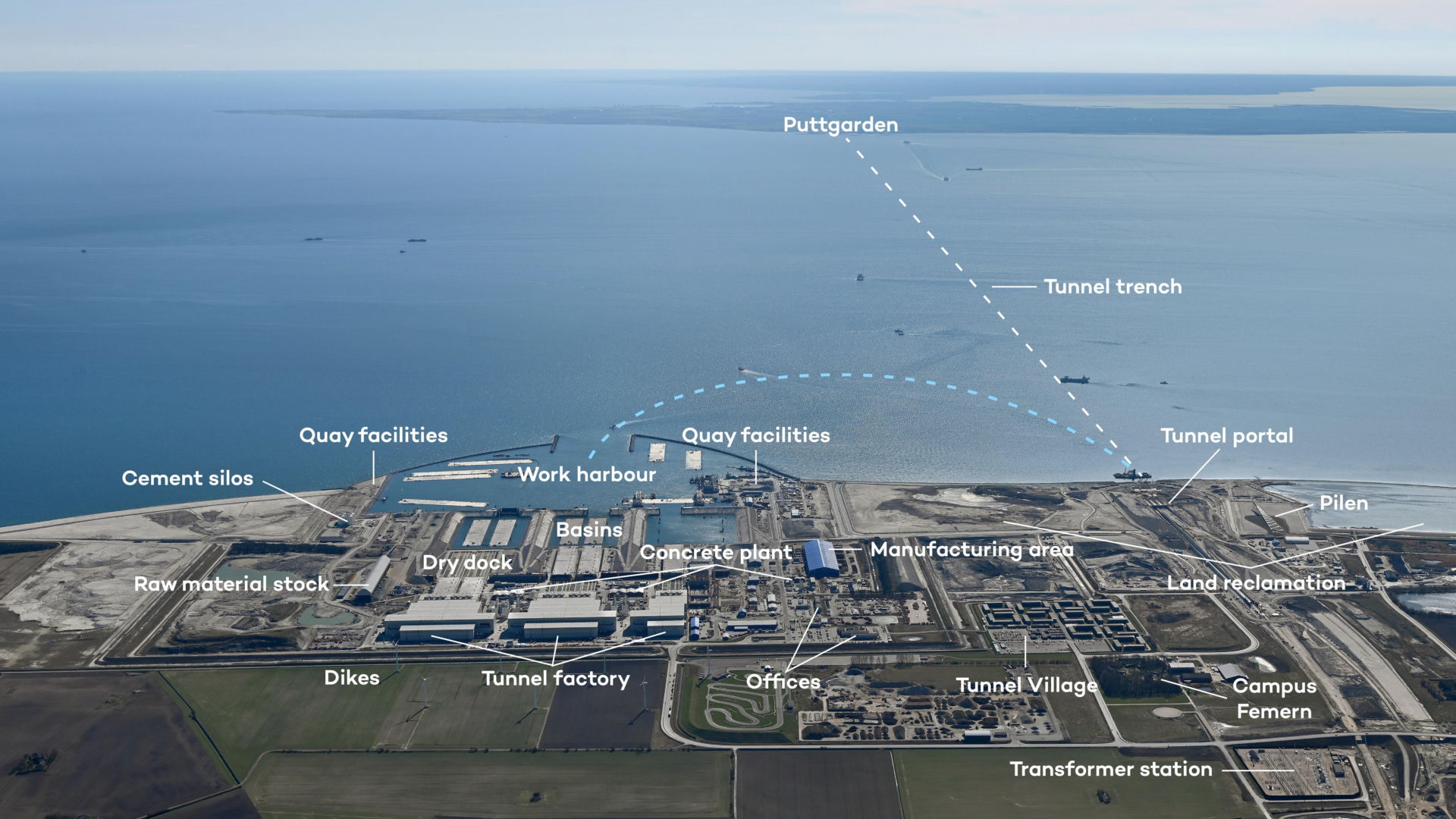

Sercem inwestycji jest największa w Europie fabryka elementów tunelowych, usytuowana w duńskim Rødbyhavn. Jej teren odpowiada powierzchni 300 boisk piłkarskich. To tutaj ponad 2000 pracowników z 40 krajów czuwa nad procesem produkcji seryjnej betonowych elementów tego gigantycznego tunelu.

Inżynierowie wiedzą, że beton podczas tężenia może pękać. Aby temu zapobiec, produkcja odbywa się w klimatyzowanych halach, gdzie utrzymywana jest stała temperatura. Każdy standardowy element powstaje z dziewięciu mniejszych segmentów, które są przesuwane wzdłuż linii produkcyjnej niczym w gigantycznej montowni samochodów. Z kolei elementy specjalne wyposażone są w podpiwniczenia, w których znajdzie się skomplikowana aparatura elektryczna obsługująca systemy tunelu.

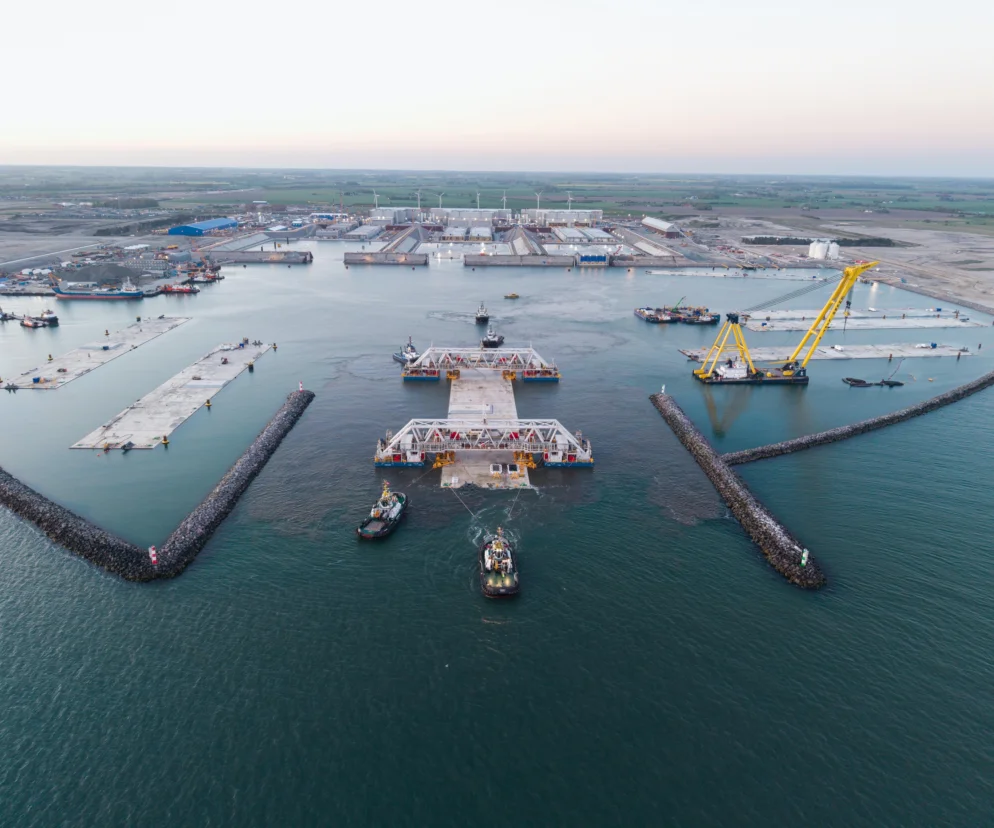

4 maja 2026 - pierwszy element tunelu spoczął na dnie morza

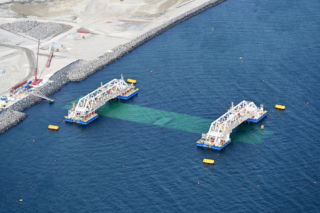

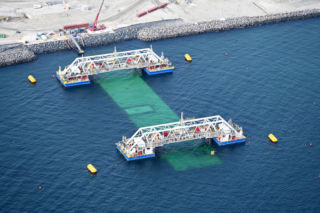

Najważniejsza operacja dla całego projektu rozpoczęła się późnym wieczorem w poniedziałek, 4 maja 2026 roku. Po latach przygotowań, pierwszy element tunelu został przetransportowany z fabryki przez pięć holowników oraz specjalistyczną jednostkę IVY.

W południe w środę rozpoczęło się samo zatapianie, które trwało około 14 godzin.

To był pokaz niesamowitej precyzji. Element musiał zostać umieszczony w wykopanym wcześniej rowie na dnie morza z dokładnością do kilku milimetrów. Po osadzeniu go przed duńskim portalem, został połączony z lądem za pomocą ramion hydraulicznych, a jego finalną pozycję potwierdzono za pomocą precyzyjnych pomiarów laserowych wewnątrz tunelu. Jak podkreślił Mikkel Hemmingsen, prezes Sund & Bælt, był to dzień, w którym technologia udowodniła swoje możliwości na skalę dotąd niespotykaną.

Grafika pokazująca przebieg tunelu Fehmarnbelt między Danią a Niemcami
Autor: Sund & Bælt Holding A/S/ Materiały prasowe Grafika pokazująca przebieg tunelu Fehmarnbelt między Danią a Niemcami

Armada specjalnego przeznaczenia, czyli statki, które budują pod wodą

Zatapianie tak wielkich obiektów wymaga floty jednostek zaprojektowanych wyłącznie do tego celu. Oprócz wspomnianej jednostki IVY, na placu boju (a raczej placu morza) funkcjonuje jeszcze kilka innych, ciekawych należących do wspomnianej "floty budowniczych" tunelu.

  • Maya – ponton wielozadaniowy, który układa idealnie równe żwirowe podłoże na dnie.
  • NP460 – jednostka, która zabezpiecza boki zatopionego elementu kamieniami i żwirem, by zablokować go w miejscu.
  • Wismar – statek odpowiedzialny za układanie ochronnej warstwy kamieni na szczycie tunelu.

Cały proces poprzedziło gigantyczne pogłębianie dna, które zakończono w 2024 roku. Wydobyto 15 milionów metrów sześciennych ziemi i piasku. Materiał ten nie został zmarnowany - posłużył do stworzenia 300 hektarów nowych terenów rekreacyjnych i przyrodniczych w okolicach Rødbyhavn.

Tak ma wyglądać Tunel Fermanbelt pod Bałtykiem. Ta gigantyczna inwestycja połączy dwa kraje

Zamiast w godzinę, pokonasz Bałtyk tym tunelem w kilka minut

Dlaczego właściwie powstaje ten tunel? Powody są trzy - oszczędność czasu, wydajność i ekologia. Obecnie przeprawa promowa z Rødbyhavn do Puttgarden zajmuje ponad godzinę.

Po otwarciu tunelu pokonanie tej trasy zajmie 7 minut pociągiem i 10 minut samochodem. Podróżni zaoszczędzą około godziny w każdą stronę.

Inwestycja, warta, jak się obecnie szacuje około 7,5 - do nawet 9 mld euro (z czego 1,3 mld euro to dofinansowanie z UE), ma wielkie znaczenie dla transportu towarowego. Przeniesienie frachtu z ciężarówek na ekologiczne pociągi elektryczne pozwoli znacznie zredukować emisję CO2. Skrócenie czasu przejazdu między Kopenhagą a Hamburgiem z 5 do zaledwie 2,5 godziny sprawi, że regiony te staną się sobie bliższe niż kiedykolwiek.

Kiedy będzie gotowy podwodny tunel między Niemcami i Danią?

Budowa ruszyła w 2020 roku po stronie duńskiej i w 2021 po niemieckiej. Kolejne 88 elementów będzie sukcesywnie zatapianych jeden po drugim. Całe połączenie ma stać się przejezdne w najbliższych latach, trwale usuwając jedno z największych wąskich gardeł w europejskiej sieci transportowej. Termin zakończenia budowy nieco się zmienił. Pierwotny plan zakładał oddanie tunelu do użytku w 2029 r. Aktualny najbardziej realny termin to najwcześniej rok 2031 r. (niektóre źródła mówią nawet o 2031–2032).

Przejazd nowym tunelem będzie płatny, a jego budowa, jak policzono, ma się zwrócić po 39 latach. Koszt ma zostać zwrócony właśnie dzięki opłatom pobieranym za przejazd. Za cała inwestycję jest odpowiedzialna specjalnie w tym celu powołana w 2011 roku - spółka Femern A/S.
